A Usina Termelétrica Novo Tempo Barcarena entrou em operação comercial no fim de agosto e já integra o sistema de geração de energia elétrica do país.
Localizado em Barcarena, no Pará, o empreendimento possui potência outorgada de 629,367 megawatts (MW). A autorização para operação comercial, no entanto, foi concedida inicialmente com potência limitada a 552 MW, considerando os requisitos de integração analisados pelo Operador Nacional do Sistema Elétrico (ONS).
A termelétrica opera sob o regime de Produção Independente de Energia Elétrica (PIE).
Geração a gás natural
A UTE Novo Tempo Barcarena utiliza gás natural como combustível e funciona em configuração de ciclo combinado.
A tecnologia empregada é do tipo “single shaft”, formada por uma turbina a gás e uma turbina a vapor acopladas a um único gerador. O combustível é fornecido por uma infraestrutura própria associada ao terminal de Gás Natural Liquefeito (GNL) do empreendimento.
A usina faz parte de um complexo de gás natural instalado em Barcarena, que reúne diferentes estruturas necessárias para o recebimento, processamento e transporte do combustível e para a geração de energia.
O complexo inclui terminal de GNL, unidade regaseificadora do tipo FSRU, gasoduto, citygate, subestações elevadoras e linhas de transmissão associadas.
Histórico do empreendimento
A Novo Tempo Barcarena foi vencedora do Leilão de Energia Nova A-6/2019, realizado por meio do Leilão nº 04/2019 da Agência Nacional de Energia Elétrica (ANEEL).
O empreendimento possui nove contratos de comercialização de energia no Ambiente de Contratação Regulada.

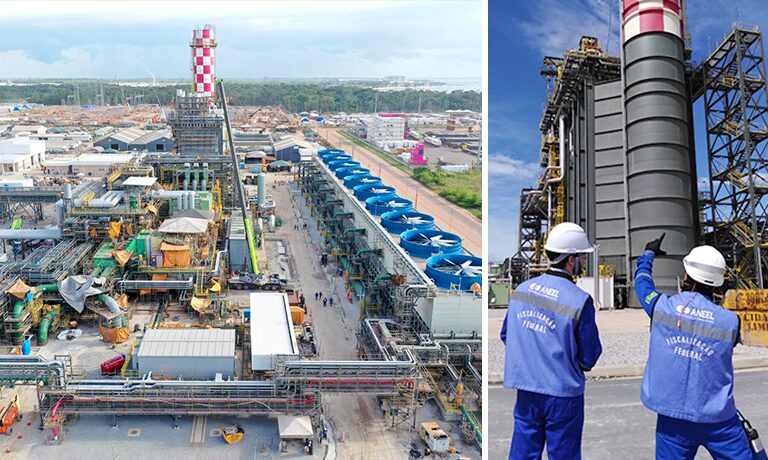

Antes do início da operação comercial, a usina passou por etapas de fiscalização e testes. A ANEEL realizou fiscalizações presenciais no empreendimento em setembro de 2024, maio de 2025, setembro de 2025 e março de 2026.
Em setembro de 2025, a agência também autorizou a unidade geradora a iniciar a operação em teste. Os testes operacionais com geração sincronizada ao sistema começaram em 1º de dezembro de 2025.
Após a conclusão das etapas necessárias e a autorização para funcionamento comercial, a usina iniciou efetivamente sua operação no fim de agosto de 2026.
Complexo de gás natural
O empreendimento integra um complexo de gás natural de grande porte desenvolvido em Barcarena pelo grupo New Fortress Energy.
Além da Novo Tempo, o complexo contempla a UTE Portocém I, que ainda está em construção, e toda a infraestrutura relacionada ao recebimento e distribuição do gás natural.
O conjunto está localizado em uma região considerada estratégica para o setor energético, com o desenvolvimento de aproximadamente 2 gigawatts (GW) de capacidade de geração, considerando as duas usinas termelétricas.
O complexo também é associado ao principal hub de Gás Natural Liquefeito (GNL) da Região Norte.
A Usina Termelétrica Novo Tempo Barcarena aparece ainda classificada como obra do Programa de Aceleração do Crescimento (PAC).
